Rozsączanie w gruncie ma sens tylko wtedy, gdy działka naprawdę pozwala bezpiecznie oddać wodę do podłoża. W tym tekście wyjaśniam, jak działa studnia chłonna, kiedy jest dobrym wyborem, jakie warunki musi spełniać grunt i jak uniknąć błędów, które po kilku sezonach kończą się zaleganiem wody albo rozkopaniem ogrodu. Dorzucam też koszty i porównanie z rozwiązaniami, które często okazują się rozsądniejsze.
Najważniejsze rzeczy, które warto wiedzieć przed decyzją o rozsączaniu
- System działa dobrze tylko na gruncie przepuszczalnym i z bezpiecznym zapasem od wód gruntowych.
- Przy deszczówce warto dać osadnik albo separator, bo zamulenie złoża to najczęstsza przyczyna awarii.
- Gdy nie ma kanalizacji deszczowej, przepisy dopuszczają odprowadzenie wód opadowych na własny teren nieutwardzony, do dołów chłonnych lub do zbiorników retencyjnych.
- Orientacyjny koszt typowego układu to zwykle 3500-6000 zł, ale mocno zależy od gruntu, głębokości wykopu i materiału.
- Na glinie, przy wysokiej wodzie gruntowej i małej działce często lepiej sprawdza się retencja niż próba forsowania infiltracji.
- Największym wrogiem instalacji jest kolmatacja, czyli stopniowe zamulanie warstwy filtracyjnej.
Kiedy taki układ ma sens
Tego typu rozwiązanie wybieram wtedy, gdy woda ma gdzie spokojnie wsiąkać w grunt, a działka nie jest podłączona do kanalizacji deszczowej albo nie ma sensownego odbiornika w pobliżu. Najczęściej chodzi o deszczówkę z rynien, ale czasem także o oczyszczone ścieki z przydomowej oczyszczalni. W obu przypadkach zasada jest ta sama: woda ma trafić do warstwy przepuszczalnej, a nie stać przy fundamencie.
To rozwiązanie ma sens przede wszystkim na działkach z piaskiem, pospółką albo inną przepuszczalną warstwą pod powierzchnią. Jeśli teren jest ciężki, podmokły lub po każdym większym deszczu długo trzyma wodę, lepiej od razu myśleć o innym układzie. Ja zwykle patrzę na to bardzo prosto: jeśli grunt oddycha, system ma szansę działać; jeśli zamienia się w miskę, sam zbiornik niczego nie naprawi.
W praktyce taka instalacja jest przydatna tam, gdzie trzeba bezpiecznie zagospodarować nadmiar wody z posesji, ale nie ma miejsca albo warunków na większy drenaż. Kiedy już wiesz, kiedy to rozwiązanie ma sens, łatwiej zrozumieć jego budowę, bo właśnie tam kryje się większość problemów.
Jak działa studnia chłonna i z czego się składa

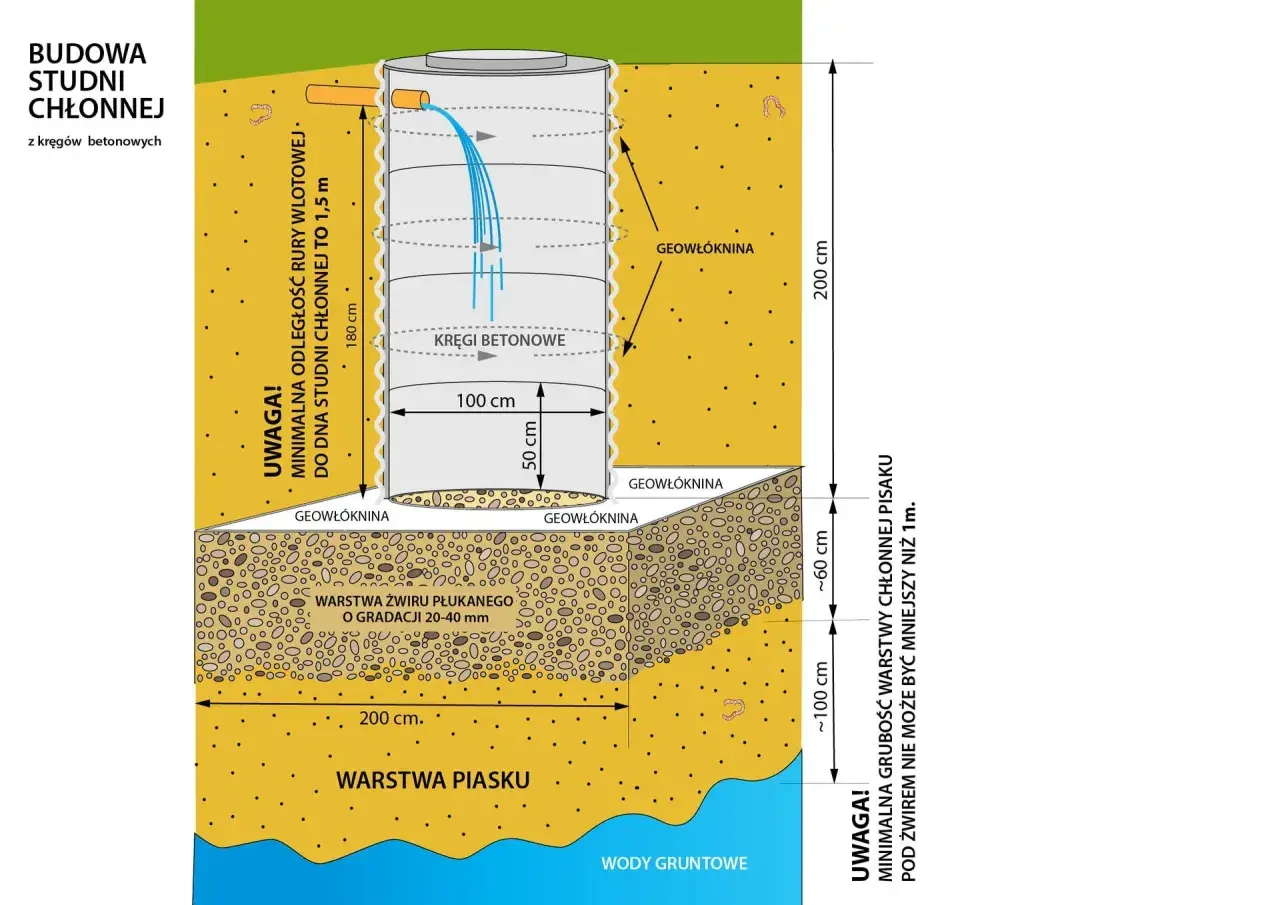

W najprostszej wersji to pionowa komora bez szczelnego dna, która przyjmuje wodę i oddaje ją do gruntu przez dno oraz boczne otwory. W środku nie ma przypadkowych materiałów: potrzebna jest warstwa filtracyjna, zwykle z płukanego żwiru lub pospółki, która ułatwia rozsączanie i chroni grunt przed szybkim zamuleniem. Jeśli ktoś traktuje ten element jak zwykłą dziurę w ziemi, to zwykle kończy się to awarią szybciej, niż powinno.
Najczęściej w takim układzie pojawiają się cztery elementy: dopływ z rynny lub z instalacji oczyszczonej wody, osadnik albo separator zanieczyszczeń, korpus studni oraz warstwa filtracyjna. Osadnik zatrzymuje piasek, liście i muł, a separator tłuszczu lub zanieczyszczeń pomaga, gdy układ pracuje z wodą wymagającą wstępnego oczyszczenia. Bez tego materiał filtracyjny szybko się zatyka.
Właśnie na tym etapie pojawia się pojęcie kolmatacji, czyli stopniowego zapychania porów w gruncie i warstwie filtracyjnej drobnymi osadami. To nie jest nagła awaria, tylko proces. Najpierw woda schodzi wolniej, potem zaczyna stać, a na końcu trzeba rozkopywać instalację. Dlatego poprawnie dobrany filtr i łatwy dostęp serwisowy są ważniejsze niż sama wielkość zbiornika.
Jeśli układ ma odbierać wodę z dachu, dobrze jest przewidzieć także prosty dostęp do rewizji. W praktyce daje to większą kontrolę nad przepływem i pozwala szybciej wyłapać problem, zanim rozleje się po działce. Skoro wiesz już, jak to pracuje, czas sprawdzić, gdzie taki układ naprawdę ma szansę zadziałać.
Gdzie można ją wykonać, a gdzie lepiej zrezygnować
Na etapie projektu ja zawsze sprawdzam trzy rzeczy: grunt, wodę gruntową i odległości. Bez tego inwestycja bywa zgadywaniem. Warunki techniczne dopuszczają odprowadzenie wód opadowych na własny teren nieutwardzony, do dołów chłonnych albo do zbiorników retencyjnych, jeśli nie ma możliwości podłączenia do kanalizacji deszczowej. To ważne, bo pokazuje kierunek myślenia: najpierw bezpieczny odbiór wody, dopiero potem wybór konkretnego urządzenia.
| Kryterium | Co jest korzystne | Kiedy zapala się lampka ostrzegawcza |
|---|---|---|
| Rodzaj gruntu | Piaski, pospółki, warstwy przepuszczalne | Gliny, iły, namuły, grunty długo trzymające wodę |
| Poziom wód gruntowych | Niski i stabilny, z wyraźnym zapasem pod instalacją | Wysoki, sezonowo podchodzący po deszczu lub roztopach |
| Lokalizacja | Miejsce z dostępem serwisowym i bez ryzyka podmycia fundamentów | Ciasny narożnik przy domu, skarpa, teren podmokły |
| Odległości | W praktyce minimum 2 m od budynku, 3-5 m od granicy działki i 30 m od studni wodociągowej | Montowanie bliżej bez projektu i bez sprawdzenia dokumentacji działki |
Jeśli mam być uczciwa, sama odległość nie załatwia sprawy. Nawet przy zachowanych metrach system nie zadziała dobrze, jeśli pod spodem jest glina albo zwierciadło wody gruntowej podchodzi zbyt wysoko. Wtedy lepiej zmienić koncepcję niż dokładać kolejne kręgi i liczyć, że problem sam zniknie.
W praktyce bezpieczna decyzja zaczyna się od badania gruntu albo przynajmniej sensownej próby chłonności. Dopiero potem można mówić o średnicy, głębokości i rodzaju materiału. Dopiero po takim odsiewie opłaca się przejść do wykonania, bo w terenie najdroższe są poprawki.
Jak zaplanować wykonanie bez kosztownych poprawek
Najpierw trzeba policzyć, ile wody naprawdę trafi do układu. Inaczej planuje się instalację dla małego domu z jednym dachem i niewielkim podjazdem, a inaczej dla większej posesji z twardą nawierzchnią i długimi rynnami. Im większa powierzchnia zlewni, tym bardziej opłaca się myśleć o większym buforze albo kilku elementach rozsączających zamiast jednego małego zbiornika.
Ja układam projekt w takiej kolejności:
- Sprawdzam grunt i najwyższy poziom wód gruntowych po deszczach lub roztopach.
- Ustalam źródło wody, czyli czy chodzi o dach, teren utwardzony, czy oczyszczony odpływ z instalacji sanitarnej.
- Dobieram wstępne oczyszczanie, bo bez osadnika lub separatora złoże szybko się zamuli.
- Wybieram głębokość tak, by dotrzeć do warstwy przepuszczalnej, ale nie zbliżyć się niebezpiecznie do wód gruntowych.
- Dobieram warstwę filtracyjną z płukanego kruszywa i oddzielam ją geowłókniną od gruntu rodzimego.
- Zostawiam dostęp serwisowy, żeby można było skontrolować wlot i ewentualnie oczyścić osadnik.
Ważny detal, który często jest lekceważony: nie zasypuje się takiego układu przypadkową ziemią ani drobnym gruzem z budowy. Drobna frakcja i domieszka gliny pracują przeciwko całemu systemowi. Lepiej użyć płukanego żwiru i materiału, który rzeczywiście przepuszcza wodę.
Jeśli układ ma przyjmować deszczówkę z dachu, warto od razu przewidzieć ochronę przed liśćmi i piaskiem spłukiwanym z rynien. To drobiazg, który robi dużą różnicę po kilku sezonach. Gdy projekt i montaż są przemyślane, zostaje jeszcze kwestia pieniędzy i serwisu, a to zwykle rozstrzyga opłacalność.
Ile to kosztuje i skąd biorą się różnice w cenie
W kosztach największe znaczenie mają trzy rzeczy: materiał, głębokość wykopu i to, czy instalacja ma tylko rozsączać deszczówkę, czy współpracować z oczyszczalnią. Sama technologia nie jest przesadnie droga, ale ceny szybko rosną, jeśli trzeba zejść głęboko, wzmacniać wykop albo dowozić ciężki sprzęt. Dla typowego rozwiązania trzeba zwykle liczyć 3500-6000 zł za materiał i robociznę, choć przy prostszych pracach i częściowym montażu własnym budżet może być niższy.
| Element | Orientacyjny koszt | Co wpływa na cenę |
|---|---|---|
| Kręgi betonowe | 200-350 zł za sztukę | Średnica, wysokość, transport, ciężar montażu |
| Zbiornik z tworzywa sztucznego | 1500-2500 zł | Pojemność, konstrukcja, jakość tworzywa |
| Żwir filtracyjny | 100-150 zł za m3 | Frakcja, płukanie, dostawa |
| Rury, złączki, drobne materiały | 150-400 zł | Długość instalacji i liczba połączeń |
| Robocizna z wykopem | 800-1500 zł | Dostęp do działki, głębokość, warunki gruntowe |
| Typowy całościowy koszt | 3500-6000 zł | Rozmiar układu i stopień skomplikowania prac |
W praktyce najtańszy jest układ prosty, z krótkim dopływem i łatwym wykopem. Najdroższy bywa ten sam system, tylko osadzony w złym gruncie, gdzie trzeba walczyć z wodą gruntową i zabezpieczaniem ścian wykopu. Przyczyna jest banalna: problem nie leży w samym zbiorniku, tylko w warunkach dookoła niego.
W utrzymaniu koszty są zwykle niewielkie, o ile układ nie zdążył się zamulić. W praktyce chodzi o okresowe sprawdzanie osadnika, kontrolę dopływu i obserwację, czy po ulewie woda znika w rozsądnym czasie. Jeśli stoi godzinami lub dniami, nie ma sensu czekać na cud z preparatów biologicznych. Najpierw trzeba sprawdzić osadnik, filtr i warstwę rozsączającą. Jeśli koszt nie przekonuje, porównanie z alternatywami szybko pokaże, czy taki układ w ogóle ma sens na Twojej działce.
Kiedy lepiej wybrać inne rozwiązanie
Nie każda działka potrzebuje tego samego. Czasem rozsączanie wygrywa ceną i prostotą, ale równie często przegrywa z retencją albo zwykłym przyłączeniem do kanalizacji. Ja traktuję to trochę jak dobór obuwia do terenu: na suchą, przepuszczalną nawierzchnię wybór jest łatwy, ale przy błocie i nierównościach potrzebujesz czegoś zupełnie innego.
| Rozwiązanie | Kiedy wybrać | Główna zaleta | Najważniejsze ograniczenie |
|---|---|---|---|
| Układ rozsączający | Masz przepuszczalny grunt i mało miejsca na rozbudowany drenaż | Prosta konstrukcja i niewielka powierzchnia zabudowy | Wymaga dobrych warunków gruntowych |
| Drenaż rozsączający | Chcesz rozłożyć dopływ wody na większą powierzchnię działki | Lepiej radzi sobie z równomiernym rozprowadzaniem | Zajmuje więcej miejsca niż pojedyncza komora |
| Zbiornik retencyjny | Grunt słabo przyjmuje wodę albo chcesz ją później wykorzystać do podlewania | Nie zależy od chłonności gruntu | Trzeba wodę magazynować, pompować lub opróżniać |
| Kanalizacja deszczowa | Jest dostępna i można się do niej podłączyć | Najmniej problemów eksploatacyjnych | Nie zawsze jest blisko i bywa kosztowna w przyłączu |
Jeśli działka ma ciężką glinę i wysoki poziom wody gruntowej, ja zwykle patrzę najpierw na retencję. To mniej efektowne niż kopanie komory, ale w długim terminie daje więcej spokoju. W takich warunkach forsowanie wsiąkania często kończy się tylko kolejną poprawką.
Z tych porównań wychodzi jedna prosta rzecz: najpierw grunt i woda, dopiero potem wybór technologii. Kiedy ten porządek jest zachowany, decyzja jest znacznie bezpieczniejsza. Zostaje jeszcze ostatni krok, czyli szybka kontrola przed wejściem koparki na działkę.
Ostatni sprawdzian przed koparką
Przed wykonaniem układu sprawdzam jeszcze kilka rzeczy, bo to one później decydują, czy instalacja będzie bezproblemowa, czy zacznie wymagać ratowania po pierwszym sezonie. To naprawdę krótka lista, ale oszczędza bardzo wiele nerwów.
- Jaki jest najwyższy poziom wód gruntowych po deszczu i po roztopach.
- Do jakiej głębokości występuje warstwa przepuszczalna.
- Skąd dokładnie będzie dopływać woda i czy trzeba ją wcześniej oczyścić.
- Czy w pobliżu nie ma fundamentów, granicy działki, studni wodociągowej albo terenu podmokłego.
- Czy po wykonaniu zostanie miejsce na kontrolę, czyszczenie i ewentualną rozbudowę.
Jeśli mam dać jedną praktyczną radę na koniec, to taką: nie zaczynaj od kopania, tylko od oceny gruntu i przebiegu wody na działce. Dobrze zaprojektowany układ działa latami, a źle dobrany potrafi być tylko droższą wersją problemu. W instalacjach odwadniających najwięcej kosztują poprawki, nie sam materiał.
