Studnia rozsączająca - Czy to rozwiązanie dla Ciebie?

Olaf Makowski 31 marca 2026

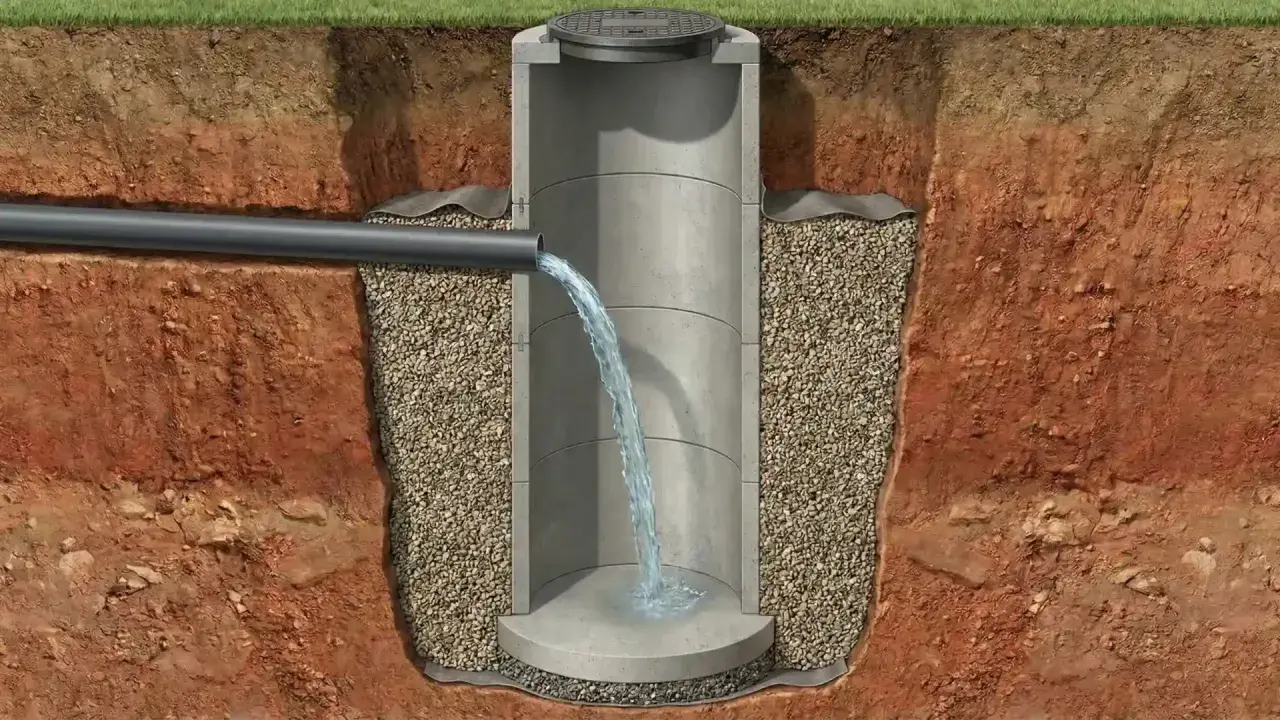

Woda z rury wpływa do betonowej studni rozsączającej, otoczonej żwirem, gdzie powoli wsiąka w ziemię.

Spis treści

Rozsączanie wody do gruntu to jedno z tych rozwiązań, które szybko pokazuje, czy działka została dobrze zaprojektowana. Studnia rozsączająca może odciążyć odwodnienie po ulewie, ograniczyć kałuże przy domu i pomóc bezpiecznie wprowadzać wodę do warstwy przepuszczalnej, ale tylko wtedy, gdy grunt i poziom wód gruntowych na to pozwalają. Poniżej pokazuję, kiedy taki system ma sens, jak go rozplanować, ile kosztuje i jakie błędy najczęściej kończą się zamuleniem albo cofaniem wody.

Najważniejsze rzeczy, które trzeba ustalić przed montażem

  • Najpierw sprawdza się grunt, a dopiero potem wybiera zbiornik, drenaż albo inny sposób rozsączania.
  • Najlepiej działają działki z gruntem przepuszczalnym i niskim poziomem wód gruntowych.
  • Przy deszczówce i oczyszczonych ściekach formalności mogą wyglądać inaczej, więc nie warto zgadywać.
  • Osadnik i filtracja wstępna są ważniejsze, niż wygląda to na pierwszy rzut oka.
  • W typowym domu jednorodzinnym koszt prostej instalacji zwykle liczy się w kilku tysiącach złotych.
  • Brak dostępu serwisowego i zły dobór miejsca to dwa błędy, które potem najtrudniej poprawić.

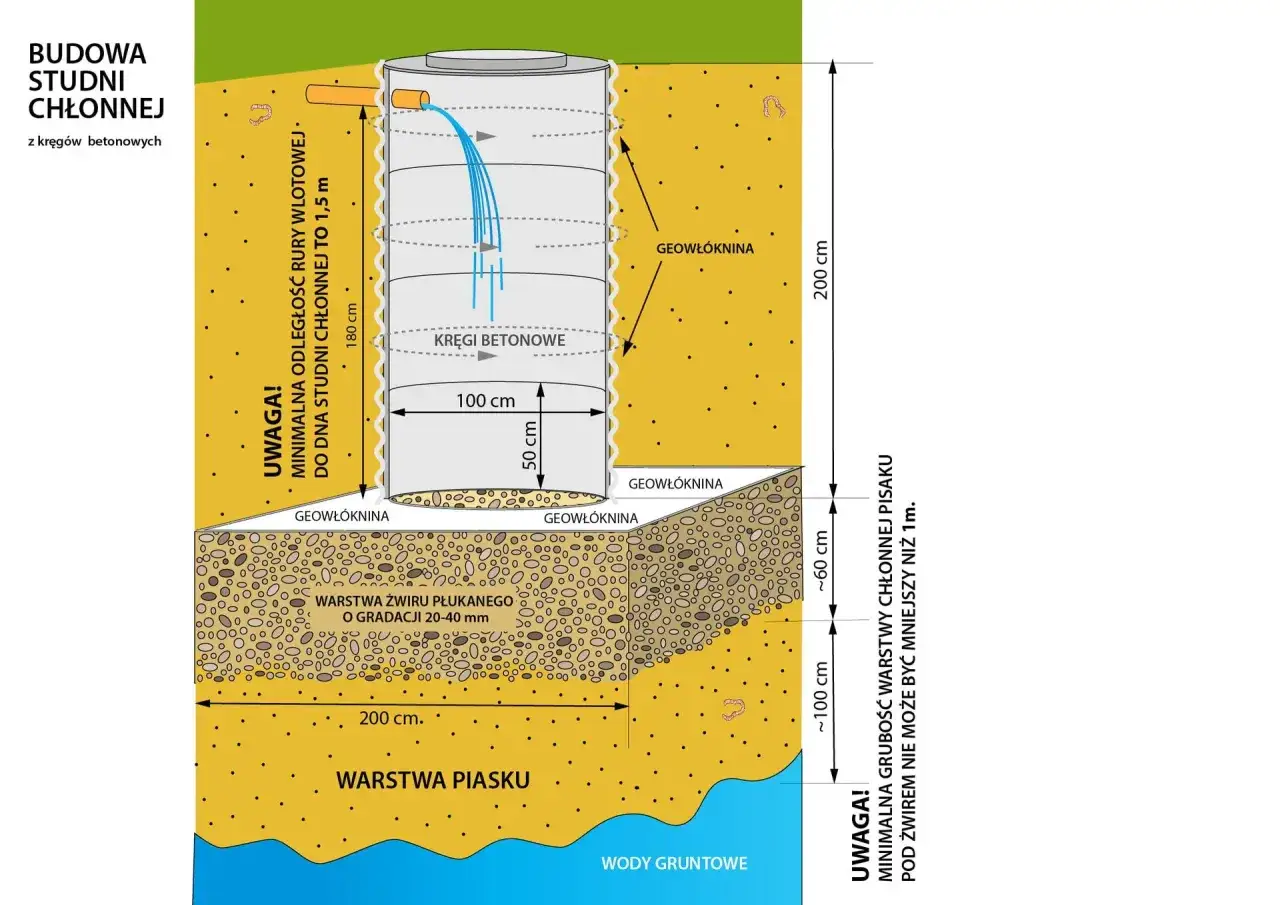

Schemat budowy studni chłonnej z kręgów betonowych. Woda z rury wlotowej przenika przez żwir i piasek, rozsączając się w gruncie.

Jak działa taki system i z czego się składa

W praktyce to bardzo prosty mechanizm: woda spływa z rynien, odwodnienia albo z instalacji oczyszczającej, trafia do komory wstępnej, a potem stopniowo przenika przez warstwę filtracyjną do gruntu. Infiltracja oznacza właśnie powolne przesiąkanie wody w głąb ziemi, zamiast jej jednorazowego wyrzutu do jednego punktu. Dzięki temu teren nie dostaje całego ładunku naraz i łatwiej uniknąć podtopień.

Najczęściej cały układ składa się z kilku elementów: rury doprowadzającej, osadnika, samego zbiornika lub studni, warstwy żwiru albo innego kruszywa oraz geowłókniny. Geowłóknina to materiał filtracyjny, który oddziela grunt od kruszywa i spowalnia zamulanie. Osadnik działa jak pierwszy „filtr brudów” - zatrzymuje piasek, liście i cięższe zanieczyszczenia, zanim trafią do części rozsączającej.

Z mojego punktu widzenia największą różnicę robi nie sam zbiornik, tylko to, jak dobrze przygotowano dopływ i filtrację. Jeśli woda przychodzi już z błotem albo zanieczyszczeniami organicznymi, nawet solidny układ zaczyna tracić wydajność. To prowadzi naturalnie do pytania, gdzie takie rozwiązanie ma sens, a gdzie będzie tylko kosztownym błędem.

Kiedy to rozwiązanie ma sens, a kiedy lepiej wybrać coś innego

Tu nie ma jednej odpowiedzi dla każdego domu. Ja zaczynam od gruntu, bo właśnie on decyduje o wszystkim. Na piaskach i lekkich gruntach system zwykle pracuje stabilnie, ale na glinie, iłach albo przy wysokim poziomie wód gruntowych lepiej od razu rozważyć inny wariant.

Rozwiązanie Kiedy sprawdza się najlepiej Mocne strony Ograniczenia
Studnia chłonna Mała lub średnia ilość wody, ograniczona powierzchnia działki Zajmuje mało miejsca i szybko odprowadza wodę do gruntu Wymaga dobrego gruntu i poprawnej filtracji wstępnej
Drenaż rozsączający Gdy można rozłożyć instalację na większym obszarze Równiej rozprasza wodę, jest mniej punktowy Potrzebuje więcej miejsca i sensownego spadku terenu
Zbiornik retencyjny Gdy chcesz magazynować deszczówkę do podlewania Oszczędza wodę i daje bufor na ulewę Sam nie rozwiązuje problemu rozsączania, jeśli nie ma odpływu

W praktyce najczęściej polecam mi nie samą „najtańszą” opcję, tylko tę, która pasuje do warunków działki i planu zagospodarowania wody. Jeśli grunt jest słaby, a miejsce ograniczone, lepiej pomyśleć o retencji albo o bardziej rozproszonym układzie niż upierać się przy jednym pionowym zbiorniku. Taki wybór od razu prowadzi do następnego kroku, czyli lokalizacji i formalności.

Jak zaplanować lokalizację i formalności

Przed montażem zawsze sprawdzam trzy rzeczy: przepuszczalność gruntu, poziom wód gruntowych i miejsce, w którym instalacja nie będzie kolidowała z fundamentami ani innymi sieciami. W praktyce pomaga prosty test perkolacyjny, czyli próba sprawdzająca, jak szybko grunt przyjmuje wodę. To nie jest naukowa fanaberia, tylko najtańszy sposób, żeby nie kupować zbiornika „na oko”.

Jeśli instalacja ma odbierać oczyszczone ścieki z przydomowej oczyszczalni, trzeba też sprawdzić formalności wodnoprawne. Przy samej deszczówce sytuacja bywa prostsza, ale nie zakładałbym z góry, że nie ma żadnych wymagań. Ostateczny układ zależy od sposobu odprowadzenia wody, skali inwestycji i lokalnych uwarunkowań, więc przed zakupem lepiej dopytać niż później poprawiać projekt.

Przy lokalizacji zwracam uwagę także na komfort serwisowy. Instalacja nie powinna być wciśnięta w miejsce, do którego trudno dojechać sprzętem albo otworzyć pokrywę do czyszczenia. Dobrą praktyką jest też zachowanie bezpiecznego dystansu od budynku, studni z wodą pitną i stref, w których mogłoby dojść do podmakania. Im prostszy dostęp do kontroli, tym mniej problemów po pierwszym sezonie intensywnych opadów.

Jak wygląda poprawna budowa krok po kroku

Jeśli miałbym ułożyć cały proces bez zbędnych ozdobników, wyglądałby tak:

  1. Badam grunt i poziom wody gruntowej, żeby wiedzieć, czy rozsączanie ma sens.
  2. Obliczam dopływ wody z dachu, podjazdu albo innej powierzchni, którą chcę odprowadzić.
  3. Wybieram miejsce z zapasem na serwis, bez kolizji z fundamentami i instalacjami podziemnymi.
  4. Wykonuję wykop, warstwę filtracyjną i montuję prefabrykowany zbiornik albo kręgi betonowe.
  5. Dodaję osadnik, doprowadzenie wody, geowłókninę i zasypkę o odpowiedniej granulacji.
  6. Na końcu robię próbę przepływu i sprawdzam, czy układ nie cofa wody przy większym zrzucie.

Wybór materiału też ma znaczenie. Tworzywo sztuczne jest lżejsze, łatwiejsze w montażu i zwykle prostsze do poprawnego uszczelnienia. Beton daje większą masę i bywa odporny mechanicznie, ale jest trudniejszy w transporcie i bardziej wymagający przy osadzaniu. Z mojego doświadczenia wynika, że przy mniejszych przydomowych instalacjach ważniejsza jest poprawność montażu niż sama „ciężkość” materiału.

Jeśli ktoś pomija etap osadnika albo skraca warstwę filtracyjną, zwykle problem wraca bardzo szybko. Dlatego sam montaż traktuję jako część większej układanki, a nie jako zwykłe wkopywanie zbiornika. To prowadzi do najczęściej zadawanego praktycznego pytania: ile to właściwie kosztuje.

Ile kosztuje wykonanie i utrzymanie

W 2026 roku ceny są na tyle rozstrzelone, że podejrzanie tania oferta powinna od razu zapalić lampkę ostrzegawczą. Najwięcej zależy od gruntu, głębokości wykopu, rodzaju zbiornika i tego, czy zlecasz całość jednej ekipie, czy kupujesz materiały osobno. Przy prostej instalacji do domu jednorodzinnego zwykle mówimy o kilku tysiącach złotych, ale przy trudnym gruncie i większej zlewni koszt rośnie szybko.

Element Typowy koszt Co najbardziej wpływa na cenę
Badanie gruntu i dobór rozwiązania 300-1200 zł Liczba odwiertów, lokalizacja i zakres dokumentacji
Materiały do prostej studni lub modułu rozsączającego 700-3000 zł Średnica, pojemność, materiał i wyposażenie dodatkowe
Robocizna 1000-4000 zł Głębokość wykopu, dostęp dla sprzętu i warunki gruntowe
Mała kompletna instalacja przy domu 2500-8000 zł Skala systemu i liczba dodatkowych elementów
System rozbudowany 8000-15000 zł+ Duża zlewnia, słaby grunt, retencja awaryjna

Utrzymanie jest zwykle tanie, ale nie zerowe. Osadnik, kratki i rynny trzeba czyścić regularnie, a samą studnię lub komorę warto kontrolować po intensywnych opadach. Jeśli ktoś liczy, że instalacja będzie bezobsługowa, to często myli ją ze szczelnym zbiornikiem. Tu woda ma przenikać do gruntu, więc wszelkie zaniedbania od razu odbijają się na wydajności. To z kolei prowadzi do najczęstszych błędów, które widzę na działkach.

Jak uniknąć błędów, które niszczą efektywność

  • Brak osadnika albo zbyt mały osadnik powoduje szybkie zamulenie całego układu.
  • Zbyt mała instalacja względem powierzchni dachu kończy się cofaniem wody po większym deszczu.
  • Rozsączanie w gruncie gliniastym bez dodatkowych badań zwykle działa słabo albo wcale.
  • Wprowadzanie wody z piaskiem, błotem, liśćmi lub detergentami skraca życie układu.
  • Brak dostępu do pokrywy i rewizji utrudnia czyszczenie, a potem wszystko staje się droższe.
  • Zbyt płytki montaż przy wysokim poziomie wód gruntowych może zniszczyć efekt całej inwestycji.

Ja zawsze patrzę na tę instalację jak na system, a nie pojedynczy zbiornik. Jeśli jeden element jest źle dobrany, reszta nie skompensuje błędu. Najczęściej przegrywa właśnie filtracja wstępna i brak miejsca na serwis, bo to są rzeczy mało widowiskowe, a jednocześnie decydujące o trwałości. Gdy te punkty są dopracowane, system działa wyraźnie stabilniej i łatwiej przechodzi nawet intensywniejsze opady.

Co sprawdzić przed zamówieniem wykonania

  • Czy grunt przyjmuje wodę wystarczająco szybko na planowanej głębokości.
  • Czy poziom wód gruntowych zostawia bezpieczny zapas dla pracy instalacji.
  • Czy projekt przewiduje osadnik, dostęp do czyszczenia i miejsce na ewentualną rozbudowę.
  • Czy odprowadzana woda jest wystarczająco czysta, żeby nie zamulać układu po pierwszym sezonie.
  • Czy formalności są ustalone przed zakupem prefabrykatów i rozpoczęciem robót.

Jeśli dwa pierwsze punkty budzą wątpliwości, ja nie zaczynałbym od kopania, tylko od badania gruntu i rozmowy z projektantem. To zwykle tańsze niż poprawianie źle działającego układu po pierwszej większej ulewie, a przy instalacjach odwadniających właśnie taki spokój daje najlepszy efekt.

FAQ - Najczęstsze pytania

Studnia rozsączająca to system, który odprowadza wodę deszczową lub oczyszczone ścieki do gruntu. Działa na zasadzie infiltracji, czyli powolnego przesiąkania wody przez warstwy filtracyjne do ziemi, zapobiegając podtopieniom i kałużom.

System ten najlepiej sprawdza się na działkach z gruntem przepuszczalnym (np. piaski) i niskim poziomem wód gruntowych. Na glinie czy iłach jego efektywność jest znacznie niższa, a czasem wręcz niemożliwa do osiągnięcia.

Koszt prostej instalacji dla domu jednorodzinnego to zazwyczaj kilka tysięcy złotych (2500-8000 zł), zależnie od gruntu, głębokości wykopu, rodzaju zbiornika i zakresu prac. Rozbudowane systemy mogą być droższe.

Najczęściej spotykane błędy to brak osadnika, zbyt mała instalacja, rozsączanie w nieodpowiednim gruncie, wprowadzanie zanieczyszczonej wody oraz brak dostępu do czyszczenia i rewizji systemu.

Tak, choć utrzymanie jest zazwyczaj tanie. Należy regularnie czyścić osadnik, kratki i rynny, a po intensywnych opadach kontrolować samą studnię. Zaniedbania szybko obniżają wydajność systemu.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

studnia rozsączająca
studnia rozsączająca cena
studnia rozsączająca schemat
studnia chłonna jak zrobić
studnia chłonna przepisy
Autor Olaf Makowski
Olaf Makowski
Nazywam się Olaf Makowski i od ponad 10 lat zajmuję się analizą rynku budownictwa, co pozwoliło mi zdobyć głęboką wiedzę na temat najnowszych trendów oraz technologii w tej dziedzinie. Jako doświadczony twórca treści, specjalizuję się w przekształcaniu skomplikowanych danych w przystępne i zrozumiałe informacje, które mogą pomóc moim czytelnikom lepiej orientować się w dynamicznie zmieniającym się świecie budownictwa. Moim celem jest dostarczanie rzetelnych i aktualnych informacji, które są oparte na solidnych badaniach i analizach. Wierzę, że transparentność i obiektywizm są kluczowe w budowaniu zaufania wśród czytelników, dlatego staram się zawsze prezentować fakty w sposób bezstronny i wyważony. Zachęcam do eksploracji moich artykułów, które mają na celu nie tylko edukację, ale również inspirowanie do podejmowania świadomych decyzji w zakresie budownictwa.
