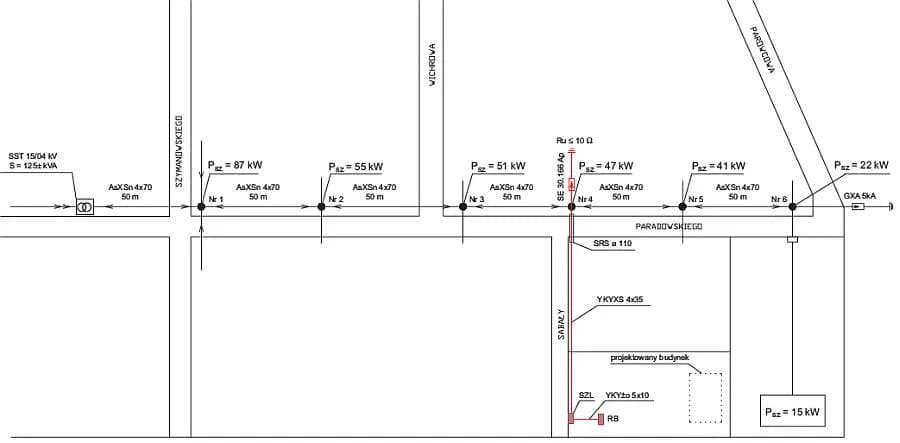

Uzyskanie projektu przyłącza elektrycznego to kluczowy etap w procesie podłączania nieruchomości do sieci energetycznej. Wymaga on przejścia przez kilka ważnych kroków, które obejmują złożenie wniosku, uzyskanie warunków technicznych, podpisanie umowy i realizację budowy. Cały proces może trwać od 6 do 12 miesięcy, w zależności od rodzaju przyłącza. Koszty różnią się w zależności od mocy i długości przyłącza.
Najważniejsze informacje:- Proces rozpoczyna się od złożenia wniosku do lokalnego dostawcy energii
- Operator ma 30 dni na wydanie warunków technicznych (do 150 dni dla napięcia powyżej 1 kV)
- Po podpisaniu umowy następuje budowa przyłącza
- Odbiór techniczny kończy proces i pozwala na podpisanie umowy ze sprzedawcą energii
- Czas realizacji: około 6 miesięcy dla przyłączy napowietrznych, 9-12 miesięcy dla kablowych
Czym jest projekt przyłącza elektrycznego?
Projekt przyłącza elektrycznego to kluczowy dokument techniczny, niezbędny do legalnego podłączenia nieruchomości do sieci energetycznej. Stanowi on podstawę do realizacji całego procesu przyłączenia do sieci energetycznej, zapewniając bezpieczeństwo i zgodność z obowiązującymi normami.
Główne elementy projektu przyłącza elektrycznego obejmują:

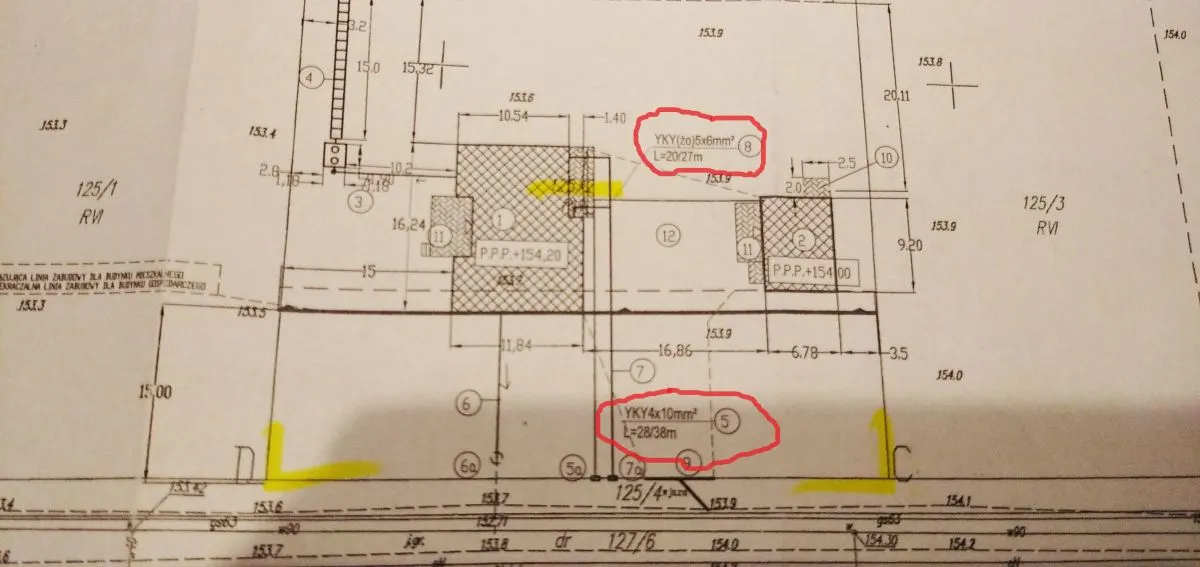

- Plan sytuacyjny z trasą przyłącza
- Schemat elektryczny
- Opis techniczny
- Obliczenia techniczne
Etapy uzyskania projektu przyłącza elektrycznego
Złożenie wniosku do operatora
Proces rozpoczyna się od złożenia wniosku do lokalnego Operatora Systemu Dystrybucyjnego (OSD). Wniosek musi zawierać dane wnioskodawcy, adres nieruchomości oraz przewidywane zapotrzebowanie na moc i roczne zużycie energii.
Wymagane dokumenty to:
- Wypełniony formularz wniosku
- Dokument potwierdzający prawo do dysponowania nieruchomością
- Plan zabudowy lub szkic sytuacyjny
- Pełnomocnictwo (jeśli wniosek składa pełnomocnik)
- Wypis z KRS (dla firm)
Wydanie warunków technicznych
Operator ma 30 dni na wydanie warunków technicznych przyłącza (do 150 dni dla napięcia powyżej 1 kV). Warunki techniczne zawierają informacje o miejscu przyłączenia, wymaganej mocy oraz rodzaju przyłącza, stanowiąc podstawę do dalszych działań.
Podpisanie umowy przyłączeniowej
Umowa przyłączeniowa może być inwestycyjna lub bezinwestycyjna, w zależności od konieczności wykonania dodatkowych prac. Kluczowe elementy umowy to określenie zakresu prac, terminy realizacji oraz koszty przyłączenia, które ponosi inwestor.
Czytaj więcej: Prawidłowe prowadzenie przewodów elektrycznych: zasady i normy
Realizacja budowy przyłącza
Budowa przyłącza elektrycznego rozpoczyna się po podpisaniu umowy. Operator wyznacza projektanta, który wspólnie z inwestorem ustala przebieg przyłącza i lokalizację skrzynki złącznej. Inwestor odpowiada za doprowadzenie wewnętrznej linii zasilającej (WLZ) do swojej nieruchomości.
Projektant opracowuje szczegółowy projekt instalacji elektrycznej, uwzględniając specyfikę terenu i wymagania techniczne. Inwestor ma prawo do konsultacji i zgłaszania uwag do projektu przed jego finalizacją.
Odbiór techniczny i podłączenie do sieci

Odbiór techniczny instalacji elektrycznej przeprowadza zakład energetyczny po zakończeniu budowy. Sprawdzana jest zgodność wykonanych prac z projektem i obowiązującymi normami. Po pozytywnym odbiorze montowany jest układ pomiarowy.
Ostatnim krokiem jest podpisanie umowy ze sprzedawcą energii, co umożliwia rozpoczęcie korzystania z przyłącza.
Koszty związane z projektem przyłącza elektrycznego
Koszty projektu przyłącza elektrycznego zależą głównie od mocy przyłączeniowej i długości przyłącza. Cena rośnie wraz z zwiększeniem tych parametrów.
Moc przyłączeniowa | Szacunkowy koszt |
---|---|
Do 10 kW | 2000-3000 zł |
11-40 kW | 3000-5000 zł |
Powyżej 40 kW | 5000-10000 zł i więcej |
Terminy realizacji projektu przyłącza
Czas realizacji projektu przyłącza elektrycznego różni się w zależności od etapu. Wydanie warunków technicznych trwa do 30 dni, opracowanie projektu 2-4 tygodnie, a budowa 2-3 miesiące.
Przyłącza napowietrzne realizuje się zwykle szybciej (około 6 miesięcy) niż kablowe (9-12 miesięcy), ze względu na mniejszą ingerencję w infrastrukturę.
Obowiązki inwestora i operatora energetycznego
Zadania inwestora
- Złożenie kompletnego wniosku o przyłączenie
- Zapewnienie dostępu do nieruchomości dla wykonawców
- Przygotowanie instalacji wewnętrznej zgodnie z projektem
- Terminowe wniesienie opłat przyłączeniowych
- Udział w odbiorze technicznym
Odpowiedzialność operatora energetycznego
- Wydanie warunków przyłączenia w ustawowym terminie
- Opracowanie projektu przyłącza
- Realizacja budowy przyłącza zgodnie z umową
- Przeprowadzenie odbioru technicznego
- Montaż układu pomiarowego
- Dokładnie określ zapotrzebowanie na moc - to kluczowy parametr wpływający na koszty
- Przygotuj kompletną dokumentację przed złożeniem wniosku, by uniknąć opóźnień
- Rozważ zatrudnienie specjalisty do nadzoru procesu, szczególnie przy skomplikowanych projektach
- Bądź w stałym kontakcie z operatorem, by na bieżąco reagować na ewentualne problemy
Najczęstsze problemy przy realizacji projektu przyłącza
Niekompletna dokumentacja często prowadzi do opóźnień w wydaniu warunków technicznych. Rozwiązaniem jest dokładne sprawdzenie wymagań OSD przed złożeniem wniosku.
Problemy z uzyskaniem zgód sąsiadów na przebieg przyłącza mogą komplikować proces. Warto wcześniej porozmawiać z sąsiadami i wyjaśnić sytuację.
Niedoszacowanie mocy przyłączeniowej skutkuje koniecznością późniejszej zmiany projektu. Należy dokładnie przeanalizować swoje potrzeby energetyczne, uwzględniając przyszły rozwój.
Korzyści z profesjonalnego projektu przyłącza elektrycznego
- Gwarancja bezpieczeństwa i zgodności z normami
- Optymalizacja kosztów przyłączenia
- Skrócenie czasu realizacji inwestycji
- Uniknięcie problemów podczas odbioru technicznego
- Podstawa do ewentualnej rozbudowy instalacji w przyszłości
Profesjonalny projekt przyłącza elektrycznego to fundament bezpiecznej i efektywnej instalacji. Zapewnia nie tylko zgodność z przepisami, ale także długoterminową niezawodność i możliwość rozwoju.
Kompleksowy przewodnik po projekcie przyłącza elektrycznego
Projekt przyłącza elektrycznego to kluczowy element procesu podłączania nieruchomości do sieci energetycznej. Obejmuje on szereg etapów, od złożenia wniosku po odbiór techniczny, wymagając współpracy inwestora z operatorem systemu dystrybucyjnego.
Precyzyjne planowanie i profesjonalne wykonanie projektu gwarantują nie tylko zgodność z normami, ale także optymalizację kosztów i czasu realizacji. Inwestorzy powinni szczególną uwagę zwrócić na dokładne określenie zapotrzebowania mocy oraz przygotowanie kompletnej dokumentacji, co pomoże uniknąć typowych problemów i opóźnień.
Choć proces może wydawać się skomplikowany, zrozumienie poszczególnych etapów i obowiązków stron znacząco ułatwia realizację przyłączenia do sieci energetycznej. Profesjonalny projekt to inwestycja w bezpieczeństwo i efektywność przyszłej instalacji elektrycznej, zapewniająca solidną podstawę do ewentualnej rozbudowy w przyszłości.
