  • Przyłącze elektryczne - uniknij błędów i kosztów!

Przyłącze elektryczne - uniknij błędów i kosztów!

Natasza Woźniak 21 lipca 2026

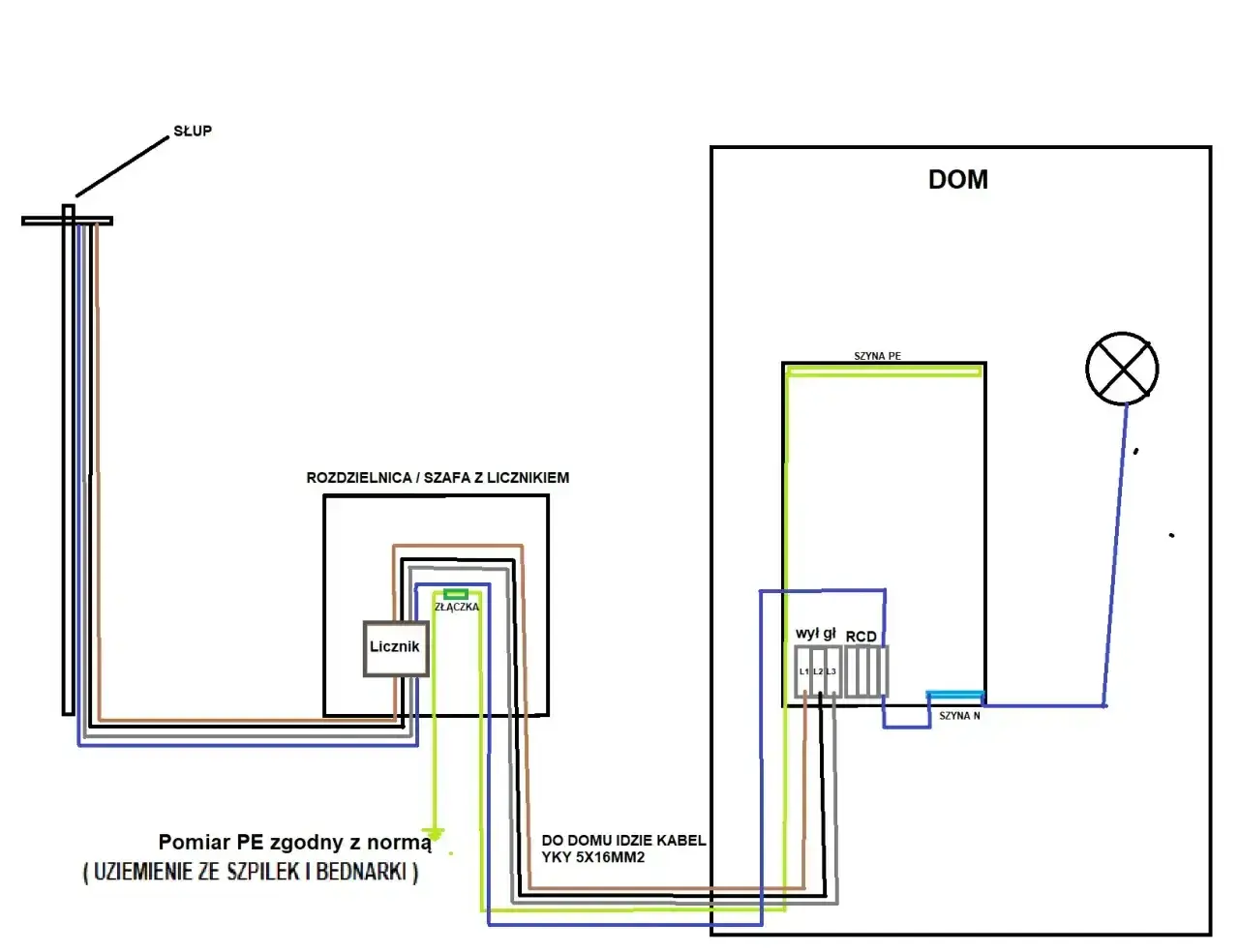

Schemat przyłącza elektrycznego od słupa do domu, pokazujący rozdzielnicę z licznikiem, uziemienie i zasilanie.

Spis treści

Przyłącze elektryczne to nie tylko skrzynka na granicy działki, ale cały proces formalny i techniczny, od którego zależy termin uruchomienia budynku. Trzeba dobrze dobrać moc, złożyć wniosek, podpisać warunki i dopilnować kolejności prac, bo każdy błąd potrafi przesunąć inwestycję o tygodnie. W tym artykule rozpisuję to po ludzku: od dokumentów, przez koszty, aż po miejsca, w których najczęściej pojawiają się opóźnienia.

Najkrótsza droga do sprawnego podłączenia to dobra moc, kompletny wniosek i pilnowanie terminów

  • Wniosek składasz do operatora systemu dystrybucyjnego, czyli OSD, a nie do sprzedawcy energii.
  • Dla domu jednorodzinnego kluczowe są: moc przyłączeniowa, plan sytuacyjny i tytuł prawny do działki.
  • Od 30.04.2026 warunki przyłączenia są ważne 1 rok od doręczenia, a nie 2 lata jak wcześniej.
  • W niskim napięciu opłata zależy głównie od mocy, rodzaju przyłącza i długości trasy kabla.
  • Przyłącze tymczasowe na budowę ma osobne stawki i nie warto mylić go z przyłączeniem docelowym.

Dom z czerwonym dachem, obok którego biegnie linia energetyczna od słupa do skrzynki, stanowiącej przyłącze elektryczne.

Czym jest przyłączenie do sieci i kiedy trzeba je zaplanować

Ja rozróżniam tu dwie rzeczy: przyłączenie do sieci i instalację wewnętrzną. Pierwsze kończy się na punkcie przyłączenia, czyli miejscu, w którym sieć operatora spotyka się z Twoim obiektem; drugie obejmuje wszystko, co dzieje się już za tym punktem w budynku. Jeśli myślisz o nowym domu, warsztacie, placu budowy albo modernizacji instalacji pod pompę ciepła czy ładowarkę auta, temat trzeba ogarnąć zanim ruszą prace wykończeniowe.

W praktyce najważniejsze są trzy pojęcia:

  • Moc przyłączeniowa - maksymalna moc, jaką chcesz pobierać z sieci. Jeśli będzie za mała, instalacja szybko stanie się wąskim gardłem.
  • Punkt przyłączenia - miejsce graniczne między siecią operatora a Twoją instalacją. To od niego zaczyna się odpowiedzialność po stronie budynku.
  • OSD - operator systemu dystrybucyjnego, czyli firma, do której składasz wniosek i z którą uzgadniasz warunki techniczne.

Ja zawsze zaczynam od pytania, czy chodzi o zasilenie docelowe, czy tylko o prąd na czas budowy. To nie jest drobna różnica, bo później zmienia się i dokumentacja, i stawka, i kolejność działań. Z tego wynika prosta zasada: najpierw ustalasz wariant, a dopiero potem składasz papiery.

Jak wygląda procedura krok po kroku

Cały proces da się przejść bez chaosu, jeśli trzymasz się kolejności. Najwięcej problemów widzę wtedy, gdy inwestor zamawia ekipę, zanim ma warunki i podpisaną umowę. Lepiej odwrócić tę logikę i najpierw zamknąć formalności.

  1. Określ potrzebną moc i typ obiektu. Dom, plac budowy, lokal usługowy albo obiekt z dużym poborem energii wymaga innego podejścia.
  2. Złóż wniosek o warunki przyłączenia. Dołącz plan zabudowy lub szkic sytuacyjny oraz dokument potwierdzający prawo do działki.
  3. Odbierz warunki i projekt umowy. To tu pojawiają się wymagania techniczne, które musisz spełnić po swojej stronie.
  4. Podpisz umowę bez odkładania. Jeśli projekt czeka zbyt długo, trzeba zwykle składać kolejne pismo albo aktualizację danych.
  5. Wykonaj swoją część instalacji. Chodzi o roboty po stronie budynku: rozdzielnicę, przewody, uziemienie, przygotowanie miejsca montażu licznika lub złącza.
  6. Zgłoś gotowość do odbioru. Operator realizuje wtedy swoją część i przygotowuje końcowe podłączenie.
  7. Podpisz umowę na dostarczanie energii. Bez tego sam fakt technicznego podłączenia nie wystarczy, żeby budynek zaczął działać normalnie.

Według URE dystrybutor wydaje warunki przyłączenia dla grup V i VI zwykle w 21 dni, a dla grupy IV w 30 dni od złożenia kompletnego wniosku. Przy większych inwestycjach i instalacjach OZE terminy są dłuższe, a braków we wniosku nie warto zostawiać na później, bo na uzupełnienie zwykle masz 14 dni. Do tego dochodzi jeszcze ważna zmiana z 2026 roku: warunki wydane od 30.04.2026 są ważne 1 rok od doręczenia.

Jeśli trzeba budować nowy odcinek sieci, sam etap robót po obu stronach potrafi zająć od kilku do kilkunastu miesięcy. Dlatego ostatecznie nie liczy się tylko sam wniosek, ale to, czy wszystko od początku układa się w realistyczny harmonogram. Zanim przejdę do dokumentów, rozbiję jeszcze temat kosztów, bo tam najłatwiej o złudne oszczędności.

Ile to kosztuje i z czego bierze się stawka

Najwięcej nieporozumień widzę przy założeniu, że istnieje jedna cena za podłączenie w całej Polsce. Nie istnieje. Opłata zależy od mocy, rodzaju przyłącza, długości trasy i tego, czy operator musi budować coś nowego, czy tylko wykorzystuje istniejącą infrastrukturę.

Sytuacja Jak liczy się opłatę Co to oznacza praktycznie
Standardowe przyłączenie niskiego napięcia Ryczałt od mocy przyłączeniowej; w 2026 r. w taryfach operatorów spotyka się stawki ok. 17-35 zł/kW netto dla przyłącza napowietrznego i ok. 60-74 zł/kW netto dla kablowego Kablowe bywa wyraźnie droższe, bo zwykle wymaga większych robót w terenie
Trasa dłuższa niż 200 m Dopłata za każdy metr ponad limit; widełki w taryfach sięgają ok. 8-44 zł/m netto Długa droga do działki potrafi mocno podbić budżet
Przyłącze tymczasowe na budowę Osobna, niższa stawka; w jednej z taryf to ok. 10 zł/kW netto Dobre na etap robót, ale nie zastępuje przyłączenia docelowego
Sieć powyżej 1 kV Opłata za wniosek 1 zł/kW, maksymalnie 100 000 zł, plus zaliczka 30 zł/kW w ciągu 14 dni Dotyczy większych inwestycji, nie typowego domu jednorodzinnego

To są widełki spotykane w 2026 roku w taryfach operatorów, więc lokalna stawka może być inna. TAURON Dystrybucja pokazuje przy tym jasno, że na koszt wpływają moc, rodzaj i długość przyłącza, a przy dłuższej trasie dochodzi jeszcze dopłata za każdy dodatkowy metr.

Poza samą opłatą dla operatora dolicz jeszcze rzeczy, które często umykają na starcie: projekt, prace ziemne, rozdzielnicę, uziemienie, pomiary i ewentualne poprawki w instalacji wewnętrznej. To właśnie ten pakiet najczęściej decyduje o tym, czy inwestycja zmieści się w rozsądnym budżecie. Skoro kwoty są już jasne, warto przejść do dokumentów, bo bez nich nawet dobra kalkulacja nie ruszy.

Jakie dokumenty przygotować, żeby wniosek nie wrócił do poprawy

Najwięcej czasu traci się nie na samej budowie przyłącza, tylko na brakach formalnych. Jeśli wniosek jest niepełny, operator zwykle wzywa do uzupełnienia, a cały termin na rozpatrzenie zatrzymuje się do momentu, aż dostarczysz brakujące dane.

  • Tytuł prawny do działki lub budynku - akt własności, umowa najmu, dzierżawy albo inny dokument, który pokazuje, że możesz dysponować nieruchomością.
  • Plan zabudowy lub szkic sytuacyjny - z zaznaczeniem obiektu, drogi publicznej, sąsiednich budynków i miejsca, w którym ma przebiegać zasilanie.
  • Informacja o planowanej mocy - najlepiej przemyślana, a nie wpisana „na oko”.
  • Pełnomocnictwo - jeśli ktoś składa dokumenty w Twoim imieniu.
  • Oznaczenie wariantu tymczasowego - jeśli potrzebujesz prądu tylko na czas budowy, trzeba to wskazać od razu, a nie po podpisaniu umowy.

Wniosek online jest zwykle wygodniejszy, bo formularz prowadzi krok po kroku i ogranicza zwykłe literówki. Ja uważam to za sensowne rozwiązanie, zwłaszcza gdy inwestycja ma kilka etapów i łatwo pomylić daty, numery działek albo parametry mocy. Gdy papierów jest komplet, sprawa idzie dużo szybciej, a to prowadzi prosto do kolejnego problemu: typowych błędów.

Najczęstsze błędy, które spowalniają cały proces

Najwięcej opóźnień bierze się z rzeczy prozaicznych, nie z samego operatora. W praktyce wystarcza jeden niedoszacowany parametr albo jeden brak w załącznikach i temat robi się o miesiąc dłuższy.

  • Zaniżona moc. Jeśli dziś liczysz tylko oświetlenie i lodówkę, a za rok chcesz dołożyć pompę ciepła, płytę indukcyjną i ładowarkę do auta, lepiej od razu zostawić zapas.
  • Mylenie przyłączenia z instalacją wewnętrzną. Operator nie zrobi wszystkiego za Ciebie. Część prac po stronie budynku musi przygotować elektryk.
  • Brak planu sytuacyjnego albo nieczytelny szkic. To brzmi banalnie, ale właśnie takie rzeczy najczęściej cofają wniosek do poprawy.
  • Spóźnione podpisanie umowy. Projekt nie czeka wiecznie, a odkładanie formalności zwykle kończy się nową rundą dokumentów.
  • Niewyraźne rozróżnienie między przyłączem tymczasowym a docelowym. Jeśli budowa ma ruszyć szybko, ale potem planujesz normalne użytkowanie obiektu, trzeba to załatwić osobno.
  • Nieuzupełnienie braków w terminie. Jeśli operator daje 14 dni na poprawki, warto potraktować ten termin serio.

Ja najczęściej widzę jeden wzorzec: inwestor chce oszczędzić tydzień na starcie, a później traci kilka tygodni na poprawkach. Z tego powodu lepiej zrobić wniosek spokojnie i dokładnie niż składać go „na próbę”. Jeśli mimo tego sieć w okolicy nie ma wolnych mocy, trzeba przejść do planu B.

Co zrobić, gdy sieć nie ma wolnych mocy albo termin się przeciąga

Jeśli w okolicy brakuje zdolności przyłączeniowych, nie zakładaj od razu, że inwestycja stoi pod ścianą. Czasem wystarczy inny punkt przyłączenia, korekta mocy albo etapowanie robót. Przy większych projektach wchodzi w grę rozbudowa sieci, a czasem także rozwiązania z ograniczeniami pracy do czasu modernizacji.

  • Sprawdź, czy problem dotyczy mocy, odległości czy samego punktu przyłączenia. To trzy różne kłopoty i każdy rozwiązuje się inaczej.
  • Zapytaj o wariant alternatywny. Czasem inna lokalizacja skrzynki albo inny przebieg kabla skraca całą ścieżkę.
  • Nie pozwól warunkom wygasnąć. Od 30.04.2026 są ważne 1 rok, a warunki wydane do 29.04.2026 zachowują 2 lata.
  • Przy większej inwestycji zostaw rezerwę czasową. Samo „załatwienie prądu” rzadko dzieje się w tydzień, jeśli trzeba coś budować po stronie sieci.

Jeśli sytuacja jest bardziej złożona, niż wyglądała na początku, warto od razu przyjąć, że harmonogram budowy będzie zależał od najwolniejszego elementu, a nie od Twojej ekipy. To lepsze niż planowanie wykończenia pod termin, który i tak się przesunie. Na koniec zostawiam kilka praktycznych zasad, które pomagają nie wracać do tego samego tematu po odbiorze.

Jak zaplanować instalację, żeby nie poprawiać jej po odbiorze

Ja zawsze zostawiam sobie zapas mocy, jeśli w domu mają dojść pompa ciepła, indukcja albo ładowarka do auta. To zwykle tańsze niż późniejsze przekopywanie ogrodu, wymiana osprzętu i przerabianie rozdzielnicy po zakończeniu prac wykończeniowych.

  • Policz przyszłe obciążenia, nie tylko obecne. Budynek rzadko kończy się na jednym sprzęcie, a najdroższe są poprawki po uruchomieniu.
  • Ustal miejsce na skrzynkę, licznik i rozdzielnicę z wyprzedzeniem. Najlepiej jeszcze przed ułożeniem nawierzchni i pracami ziemnymi.
  • Traktuj kabel i trasę zasilania jak element projektu, a nie detal do dogadania „na końcu”. To właśnie tam uciekają terminy i pieniądze.
  • Trzymaj w jednym miejscu wszystkie dokumenty. Wniosek, warunki, umowa, potwierdzenia i protokoły pomiarów powinny być pod ręką.

Jeśli podejdziesz do tematu jak do normalnej części projektu budowlanego, a nie papieru do odhaczenia, cały proces da się przejść bez nerwów. Najwięcej oszczędza tu nie pośpiech, tylko dobra kolejność: najpierw moc i warunki, potem instalacja, a dopiero na końcu wykończenie terenu.

FAQ - Najczęstsze pytania

Moc przyłączeniowa to maksymalna moc, jaką możesz pobierać z sieci. Jej prawidłowe określenie jest kluczowe, aby uniknąć problemów z niedoborem prądu w przyszłości, zwłaszcza przy planowaniu urządzeń o dużym poborze energii, jak pompy ciepła czy ładowarki do aut elektrycznych.

Przyłącze tymczasowe służy do zasilania placu budowy i ma niższą stawkę. Przyłącze docelowe to stałe podłączenie obiektu do sieci. Ważne jest, aby nie mylić tych dwóch wariantów, gdyż wiążą się z inną dokumentacją i kosztami, a tymczasowe nie zastępuje docelowego.

Do wniosku potrzebujesz tytułu prawnego do działki, planu zabudowy lub szkicu sytuacyjnego z zaznaczeniem obiektu i miejsca przyłączenia, informacji o planowanej mocy oraz ewentualnie pełnomocnictwa. Kompletny wniosek przyspiesza proces.

Koszt przyłącza zależy od mocy przyłączeniowej, rodzaju przyłącza (napowietrzne/kablowe), długości trasy oraz tego, czy operator musi budować nową infrastrukturę. Stawki są zróżnicowane i ustalane indywidualnie przez operatorów systemu dystrybucyjnego.

W takiej sytuacji warto sprawdzić, czy problem dotyczy mocy, odległości czy punktu przyłączenia. Można zapytać o wariant alternatywny, skorygować moc lub etapować roboty. W większych inwestycjach czasem konieczna jest rozbudowa sieci lub rozwiązania z ograniczeniami pracy.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

przyłącze elektryczne
przyłącze elektryczne do domu jednorodzinnego
jak podłączyć prąd do działki
procedura przyłączenia do sieci energetycznej
koszty przyłącza elektrycznego
dokumenty do przyłącza prądu
Autor Natasza Woźniak
Natasza Woźniak
Nazywam się Natasza Woźniak i od 12 lat zajmuję się tematyką budownictwa. Moje zainteresowanie tym obszarem zaczęło się w młodym wieku, kiedy to fascynowały mnie różnorodne materiały i technologie wykorzystywane w budowie domów. Z czasem zrozumiałam, jak ważne jest, aby dostarczać czytelnikom rzetelne i przystępne informacje, które pomogą im w podejmowaniu świadomych decyzji. W swoich tekstach skupiam się na aktualnych trendach w budownictwie, analizuję nowinki technologiczne oraz porównuję różne rozwiązania, aby ułatwić zrozumienie skomplikowanych zagadnień. Staram się, aby moje artykuły były nie tylko informacyjne, ale także łatwe do przyswojenia, co osiągam poprzez dokładne sprawdzanie źródeł i organizowanie wiedzy w przystępny sposób. Moim celem jest dostarczanie użytecznych, dokładnych i zrozumiałych treści, które będą aktualne i pomocne dla każdego, kto interesuje się budownictwem.
